Kostka brukowa w Puławach – jak krok po kroku przygotować podjazd z kostki brukowej?

Artykuł sponsorowany 15:31, 29.06.2026 Aktualizacja: 15:32, 29.06.2026
Kostka brukowa w Puławach – jak krok po kroku przygotować podjazd z kostki brukowe materiały partnera

Zapadające się ścieżki i głębokie koleiny na wjeździe do garażu to koszmar właścicieli nowych domów. Najczęściej wynikają one z pośpiechu i oszczędności na pracach ziemnych, których gołym okiem nie widać. Zbudowanie trwałej nawierzchni przed domem wymaga rygorystycznego przestrzegania reguł sztuki budowlanej i odpowiedniego przygotowania samej bazy.

Zapadające się ścieżki i głębokie koleiny na wjeździe do garażu to koszmar właścicieli nowych domów. Najczęściej wynikają one z pośpiechu i oszczędności na pracach ziemnych, których gołym okiem nie widać. Zbudowanie trwałej nawierzchni przed domem wymaga rygorystycznego przestrzegania reguł sztuki budowlanej i odpowiedniego przygotowania samej bazy.

Podbudowa pod podjazd – definicja i funkcja

Podbudowa pod podjazd to układana warstwowo i zagęszczana mechanicznie struktura kruszyw, która przenosi obciążenia z nawierzchni betonowej bezpośrednio na grunt rodzimy. Jej głównym zadaniem jest zapobieganie zapadaniu się gruntu pod ciężarem aut oraz zapewnienie skutecznego drenażu wody opadowej w głąb ziemi.

Jeśli ten niewidoczny fundament nie zostanie odpowiednio ustabilizowany, nawet najdroższy materiał wykończeniowy popęka i straci poziom po pierwszej ostrej zimie.

Korytowanie i profilowanie terenu (Krok 1)

Pierwszym etapem prac jest zawsze tzw. korytowanie, czyli wybranie miękkiej, wierzchniej warstwy humusu. Dla aut osobowych zdejmuje się średnio od 20 do 30 cm ziemi. Jeśli po podjeździe będą poruszać się pojazdy dostawcze, wykop musi sięgać nawet 40 cm głębokości.

Dno takiego wykopu należy od razu wyprofilować. Nadaje się mu spadek rzędu 1-2%, co gwarantuje swobodny odpływ deszczówki z dala od fundamentów budynku.

Zastosowanie geowłókniny

Praktyką mocno podnoszącą trwałość całej konstrukcji jest rozłożenie geowłókniny na samym dnie wykopu. Materiał ten tworzy barierę separacyjną. Oddziela grunt rodzimy od nasypywanego kruszywa, zapobiegając ich mieszaniu się. Chroni to wjazd przed powstawaniem kolein.

Układanie warstw nośnych (Krok 2)

Na dno trafia grube kruszywo łamane, najczęściej tłuczeń lub kliniec. To ono stanowi szkielet konstrukcji. Wysypuje się je warstwami o grubości około 10 cm.

Każda nasypana warstwa wymaga mocnego ubicia przy użyciu ciężkiej zagęszczarki wibracyjnej. Przeskoczenie tego etapu doprowadzi do szybkiego osiadania terenu podczas obfitych deszczy.

Podsypka piaskowo-cementowa

Na ubity tłuczeń trafia warstwa wyrównująca, zwana podsypką. Jest to zazwyczaj sucha mieszanka piasku z cementem o grubości od 3 do 5 cm. Nie ubija się jej urządzeniami mechanicznymi, a jedynie ściąga łatą, tworząc idealnie gładką płaszczyznę pod ułożenie betonu.

Jaka grubość materiału na wjazd do garażu?

Wybierając materiały, inwestorzy bardzo często sugerują się wyłącznie kolorem lub modnym formatem. Tymczasem parametry techniczne wprost decydują o bezawaryjnym funkcjonowaniu wjazdu na posesję. Na standardowy ruch aut osobowych wystarczają elementy o grubości 6 cm.

Jeśli jednak przewidujemy wjazd cięższych pojazdów, takich jak wozy asenizacyjne, śmieciarki czy samochody kurierskie, bezpieczniej będzie użyć bloków o grubości 8 cm. Wytrzymała i dopasowana kostka brukowa do projektów w Puławach oraz okolicach charakteryzuje się bardzo niską nasiąkliwością, co zapobiega rozsadzaniu jej przez mróz.

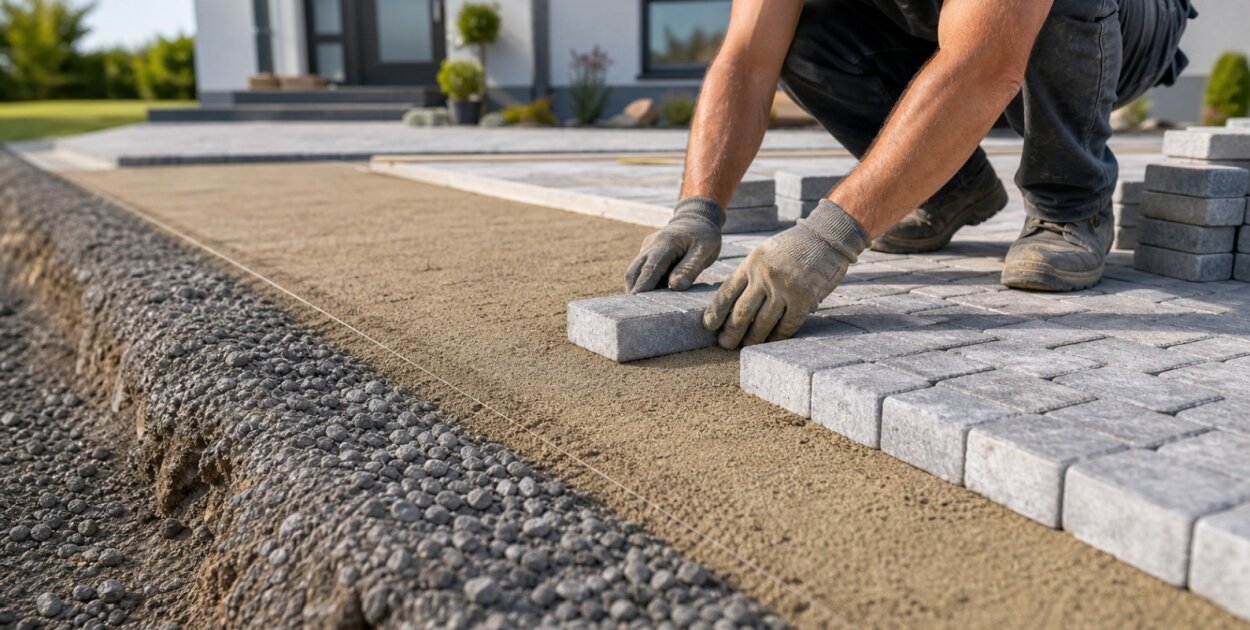

Brukowanie i oprawa krawędzi (Krok 3)

Fizyczne układanie wybranego materiału to przedostatni etap całego procesu. Wymaga on dużej dokładności. O czym dokładnie trzeba pamiętać?

  • Ramy podjazdu: Prace rozpoczyna się od osadzenia krawężników lub obrzeży na chudym betonie. Wyznaczają one sztywny zarys podjazdu i blokują rozsuwanie się elementów na boki.
  • Mieszanie palet: Elementy układa się rzędami. Fachowcy mieszają materiał z co najmniej trzech różnych palet jednocześnie. Pozwala to zniwelować delikatne różnice w odcieniach partii produkcyjnych, tworząc płynne przejścia kolorystyczne.
  • Spoinowanie: Zwieńczeniem prac jest posypanie nawierzchni czystym piaskiem płukanym. Piasek starannie wmiata się w szczeliny, blokując ruchy pojedynczych kostek.

Po zasypaniu szczelin nawierzchnię dobija się zagęszczarką. Maszyna musi być wyposażona w specjalną gumową nakładkę (elastomer), która chroni zewnętrzną strukturę przed porysowaniem.

Dlaczego omijanie samowolki to mądry wybór finansowy?

Samodzielne próby ubijania podbudowy małym, wypożyczonym sprzętem często kończą się dramatycznie. Skutkuje to zrywaniem całego podjazdu po kilku miesiącach użytkowania. Prace ziemne wymagają precyzyjnych pomiarów niwelatorem i wprawy w formowaniu spadków. Zamiast ryzykować podtopienie garażu, o wiele bezpieczniej jest zatrudnić profesjonalną ekipę. Działająca od 2009 roku firma brukarsko-drogowa Darbud realizuje takie inwestycje, dbając o rygorystyczne normy zagęszczania gruntu. Zatrudnienie ekspertów posiadających własny park maszynowy to ostatecznie ogromna oszczędność na ewentualnych poprawkach.

Zbudowanie podjazdu na lata to wieloetapowy proces. Restrykcyjne podejście do korytowania, separacja gruntu, odpowiednie zagęszczanie kolejnych warstw i dobór grubości to twarde zasady. Dopiero na tak przygotowanej bazie można z sukcesem ułożyć estetyczną galanterię betonową, która oprze się skrajnym temperaturom i dużym obciążeniom.

(Artykuł sponsorowany)
